El operador del Sistema Interconectado Nacional (SIN), XM, informó que, durante 2024, se declararon en operación comercial 67 proyectos de generación de energía en Colombia y 32 de transmisión lo que aportó al fortalecimiento, flexibilidad, seguridad y confiabilidad del sistema.
Con la entrada en operación de los proyectos de generación, la capacidad efectiva neta instalada del Sistema al cierre de 2024 fue de 21.368,9 MW (megavatios) en la matriz de generación.
Por su parte, de los 67 proyectos de generación que se conectaron en el SIN, 63 son de generación solar y cuatro de generación térmica. Adicionalmente, ingresaron diez proyectos de generación solar despachados centralmente.
Proyectos de generación de energía en Colombia en 2024

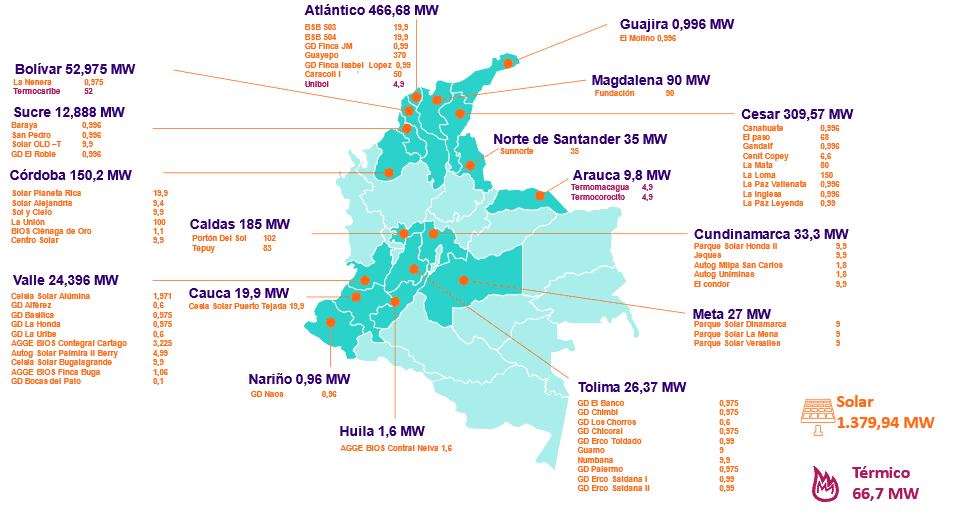

En 2024, indicó XM que ingresaron 67 proyectos de generación con un total de 1.446,6 MW.
Recomendado: Gobierno Petro busca nuevamente diferir deudas de comercializadoras de energía en Colombia
La entidad resaltó que el 81 % de la nueva capacidad ingresada corresponde a proyectos que tienen compromisos de Obligaciones de Energía Firme (OEF) con el Sistema.
Con lo anterior, con corte al 31 de diciembre de 2024 la matriz de generación del SIN tiene los siguientes porcentajes de participación por tecnología:
Recomendado: Los puntos más débiles de la regulación del sector energía en Colombia, según S&P Global
Proyectos de generación de energía en pruebas iniciales
Al cierre del 31 de diciembre de 2024 se tuvieron 11 proyectos de generación aportando energía al SIN en estado de pruebas iniciales; es decir, conectados al Sistema para realizar las pruebas requeridas previo a la puesta en operación en cumplimiento de la normativa vigente y los protocolos de pruebas definidos por el Consejo Nacional de Operación.
Proyectos de transmisión
En 2024, ingresaron 32 proyectos de transmisión, con los cuales el Sistema aumentó en un 0,70 % los kilómetros de líneas y un 10,61 % la capacidad de transformación respecto a 2023.
Se resalta, con la entrada de estas nuevas obras, disminución en el número de restricciones en el Sistema y mayor flexibilidad en la operación.
Proyectos que ingresaron en el cuarto trimestre de 2024
A continuación, presentamos los proyectos que ingresaron al Sistema Interconectado Nacional entre el 1 de octubre y el 31 de diciembre de 2024:
Recomendado: Consejo Gremial pide al Gobierno Petro garantizar suministro de energía en Colombia
Proyectos de generación
A la matriz energética ingresaron 527,68 MW reflejados en 19 proyectos de generación que aportan confiabilidad al SIN, distribuidos de la siguiente manera:
- Siete proyectos de generación distribuida, es decir, plantas que generan energía eléctrica con capacidad instalada o nominal de generación menor a 1 MW y que se encuentra instalada cerca de los centros de consumo.
- Cuatro proyectos de autogeneración a gran escala que entregan energía al SIN, los cuales están reglamentados por la Resolución CREG 174 de 2021, es decir, se conectan en el SDL, Sistema de Distribución Local, y tienen una potencia de exportación a la red inferior a 5 MW.
- Ocho proyectos de generación de los cuales tres son despachados centralmente, a continuación, se presenta el detalle de los proyectos:
Proyectos de transmisión
Las redes del SIN son un conjunto de líneas y subestaciones, con sus equipos asociados, incluyendo las interconexiones internacionales, que transportan la energía desde las plantas de generación a las subestaciones de transformación para llegar al consumidor final, destacó XM.
Recomendado: Gremios piden reunión con Gobierno Petro para definir futuro del sector energía en Colombia
El Sistema Interconectado Nacional está conformado por el Sistema de Transmisión Nacional (STN) los Sistemas de Transmisión Regional (STR) y de Distribución Local (SDL).
Entendiendo lo anterior, en el último trimestre de 2024 ingresaron en total 17 proyectos de transmisión de los cuales dos corresponden a convocatorias del STN, ocho a proyectos del STR y siete proyectos que conectan carga en el Sistema; es decir, proyectos que consumen energía directamente de la red.
Proyectos del Sistema de Transmisión Nacional
- ISA Intercolombia S.A. E.S.P. conectó al Sistema el 15 de noviembre la línea de transmisión Copey – Fundación 220 kV enmarcado dentro de la convocatoria UPME 09 -2016.
Con la entrada de esta línea, se mejoró la exportación de potencia del Caribe al resto del SIN, dado que se eliminó una restricción eléctrica que limitaba la exportación.
- El 21 de diciembre Celsia Colombia S.A.S. E.S.P declaró en operación comercial la última etapa de la convocatoria UPME 05 – 2018, correspondiente a la línea Toluviejo –Bolívar 220 kV.
La entrada en operación de este circuito permitirá conectar las subáreas Córdoba-Sucre y Bolívar, facilitando la importación y exportación de potencia del Caribe.
Proyectos del Sistema de Transmisión Regional
- El 28 de diciembre, Celsia Colombia S.A. E.S.P. declaró en operación comercial el proyecto de segundo acople de barras y partición física de la Subestación Guachal 115 kV, quedando las subestaciones Guachal 115 kV y Guachal II 115 kV.
Recomendado: Vienen más obras de transmisión de energía en Colombia: estos son los detallesCon esta partición en dos subestaciones quedaron las centrales Termovalle y Termoemcali conectadas a diferentes subestaciones, por lo cual se eliminan varias restricciones eléctricas y se reducen los niveles de cortocircuito en la subárea Valle, especialmente en las subestaciones Termoyumbo, Guachal y San Marcos 115 kV.

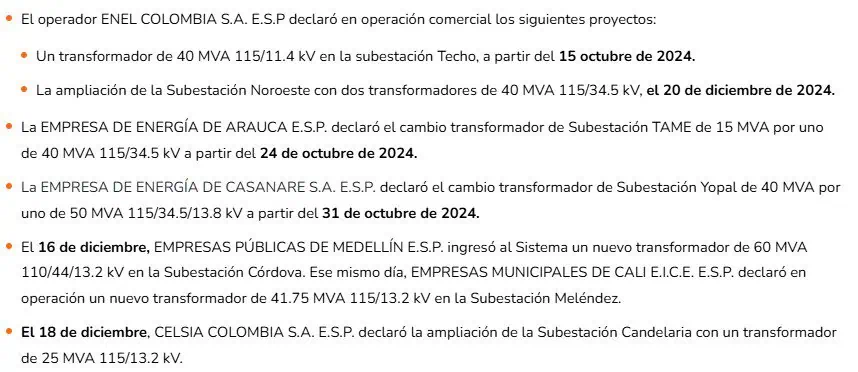

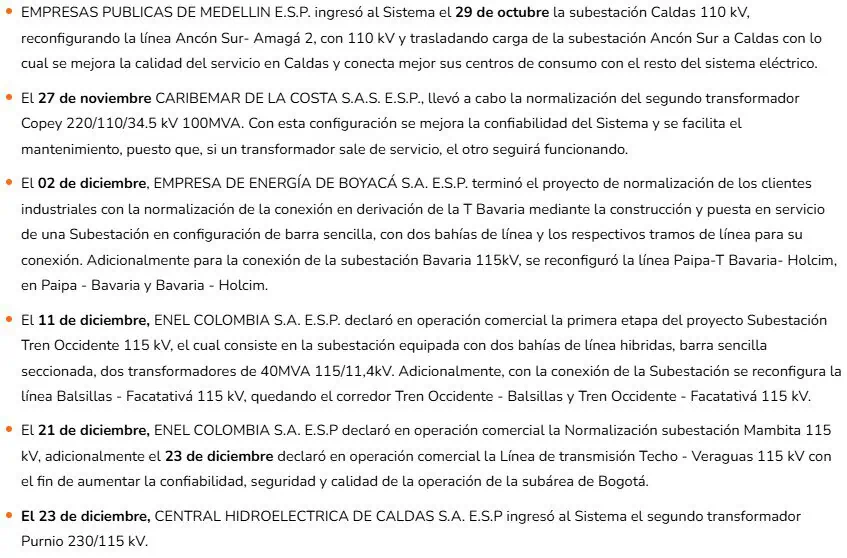

Transformadores conectados en el STR
De acuerdo con XM, la incorporación de nuevos proyectos de generación al SIN diversifica el Sistema, permitiendo atender la demanda y su crecimiento esperado.
Además, con la entrada de proyectos de transmisión, el SIN no solo aumenta su confiabilidad, sino que también facilita la integración de nuevos proyectos de generación y carga.
